提前10天!成都軌道交通13號線一期工程環網電通
成都軌道集團4月8日發布消息稱,成都軌道交通13號線一期工程已于近日全線實現35kV“環網電通”。這也標志著線路正式進入調試階段,為后續開通初期運營奠定堅實基礎。
13號線一期工程
“電力大動脈”開始跳動
13號線一期工程是一條橫跨中心城區東西的全自動運行線路,西起瓦窯灘站,東至龍安站,全長約29公里,途經萬家灣、三圣鄉、大面等人口密集居住區,同時串聯青羊宮、杜甫草堂、華西醫院等旅游景點和重要醫療機構。線路開通后,將有效緩解成都東西向交通壓力,提升沿線居民出行效率。
隨著環網電纜和各變電所順利帶電,13號線一期全線21座車站和1座車輛段集體“來電”。

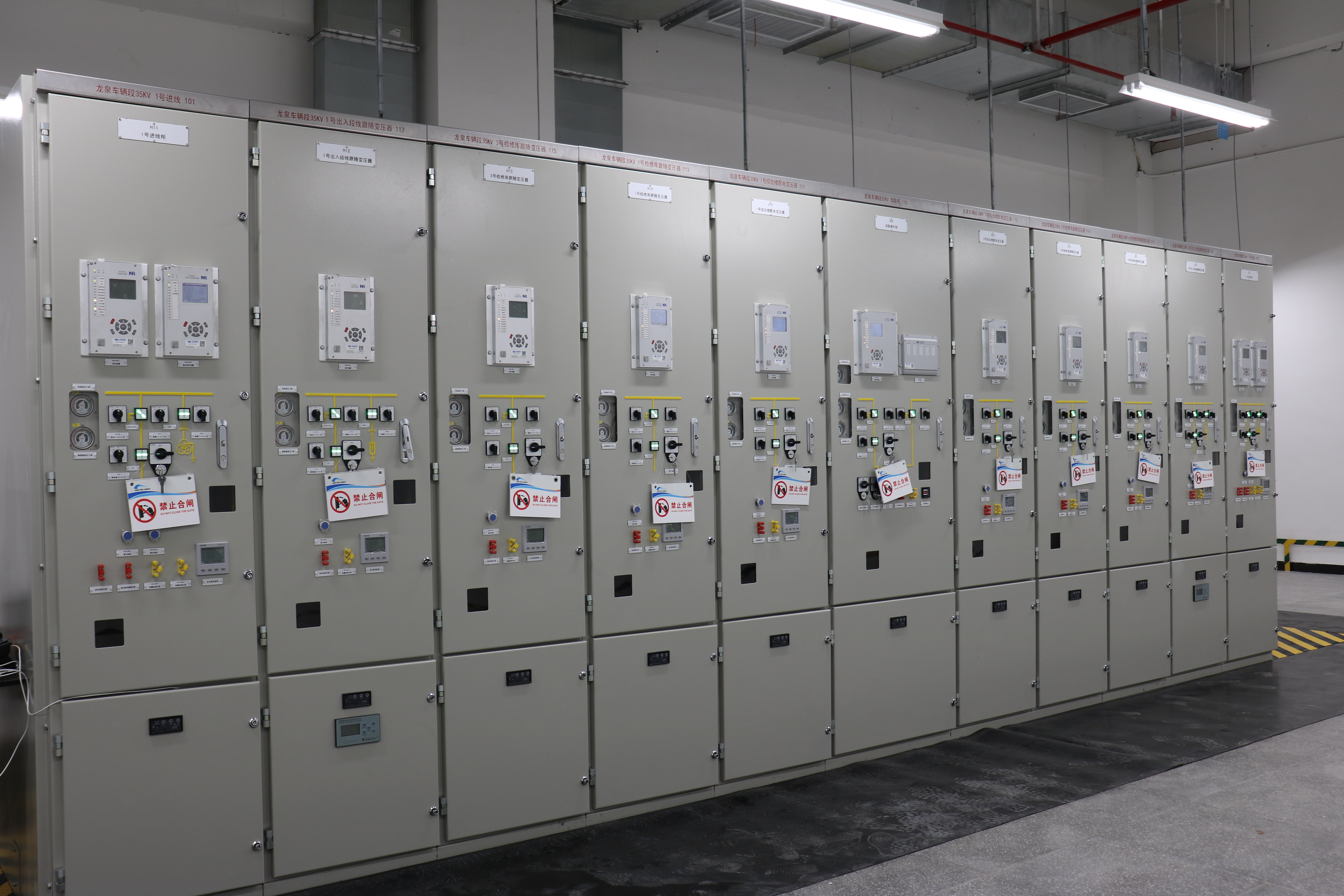

“環網電通”是軌道交通建設的重要節點,這一節點的完成,意味著車站內的通風空調、給排水、消防、電扶梯、動力照明、通信、信號和綜合監控等系統設備將接入正式穩定電源。未來乘客乘坐地鐵時感受到的每一縷涼風、每一抹光亮,都將由這條“電力大動脈”提供動力。

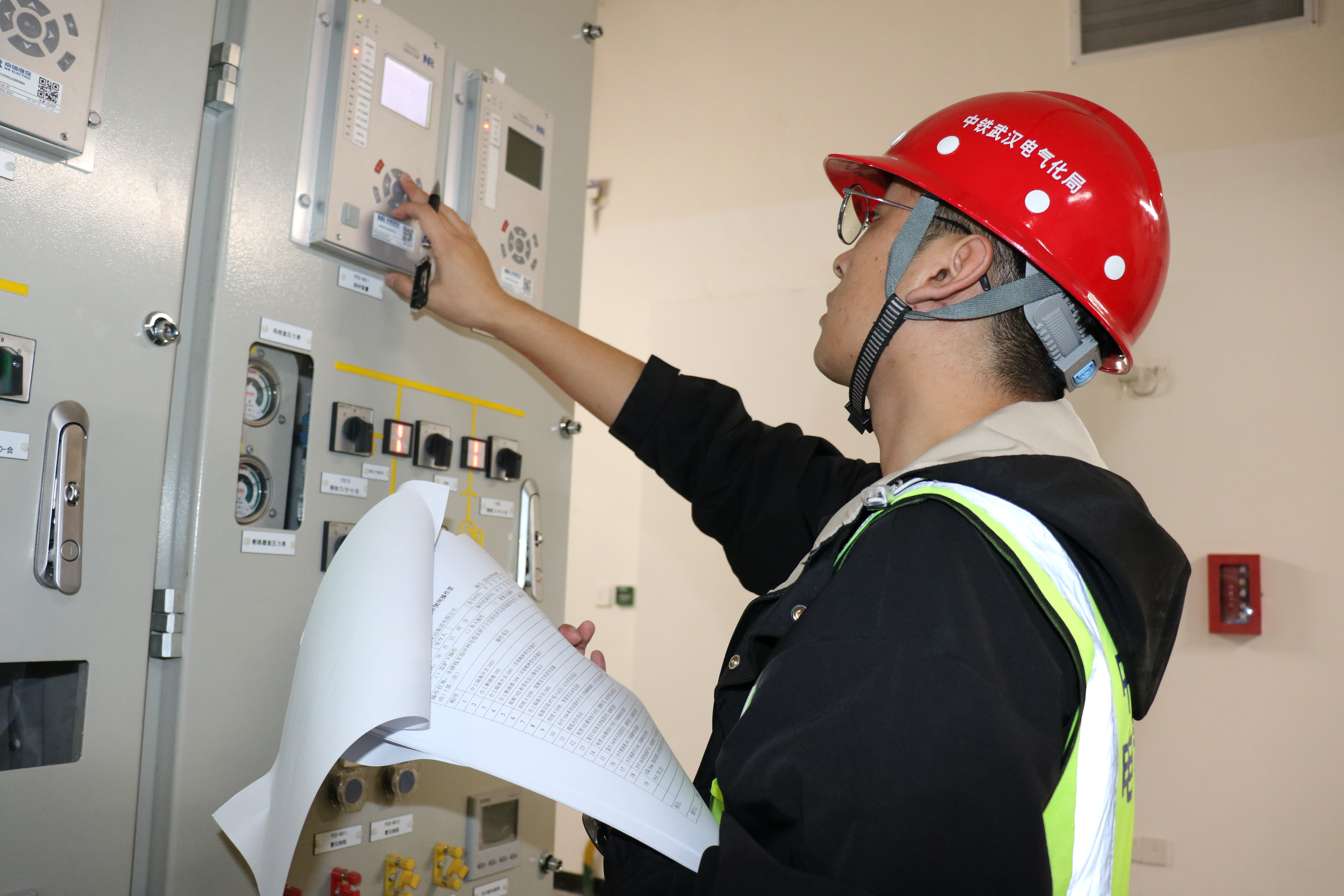

成都軌道建設公司13號線一期工程供電系統業主代表陳道田介紹:“此次‘環網電通’目標的實現,將為后續車站開展各類系統調試提供電力保障?!?/p>
精細化施工
一次性通過耐壓試驗
“環網電通”包括電纜敷設、耐壓試驗、設備安裝及系統調試等多個環節。其中,耐壓實試驗是驗證軌道交通供電系統絕緣性能的關鍵測試,直接關系到能否順利實現“環網電通”。13號線一期工程一次性通過耐壓試驗,離不開前期精細的電纜施工。

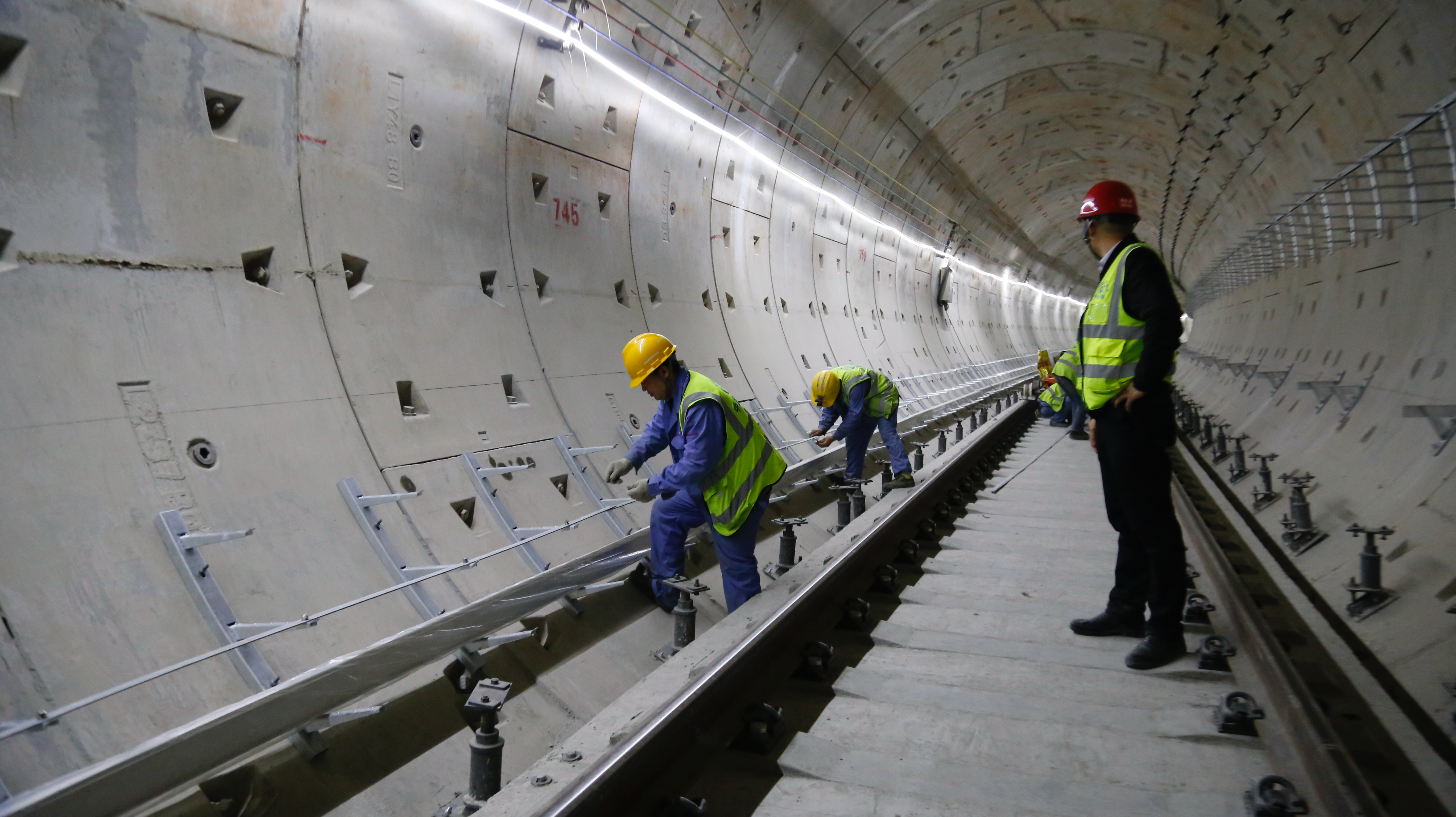

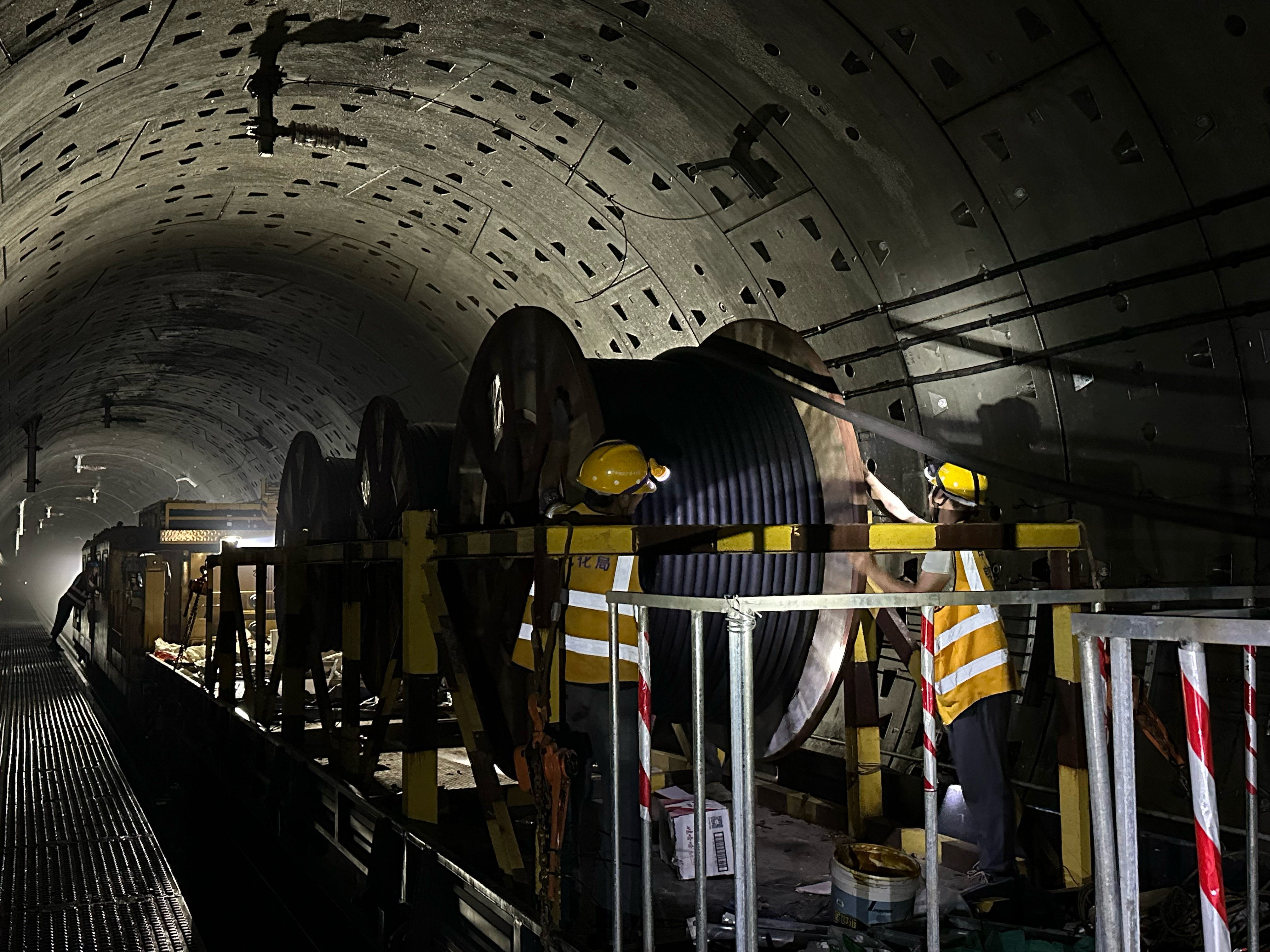

據了解,13號線一期工程全線區間和變電所累計敷設各類電纜總計570.2公里,共制作安裝了電纜頭555個,其中每一節電纜的連接、每一個電纜頭的剝切打磨,都需要控制在毫米級別,確保供電安全。
“這就像為精密的人造血管做體檢,任何裂隙或氣泡都會導致失敗,而我們的各項指標全部一次性達標!”陳道田介紹。
截至目前,成都軌道交通13號線一期工程已實現全線車站封頂、洞通和軌通,機電安裝進度達80%。此次“環網電通”完成后,線路將重點進行單機單系統和接口調試及綜合聯調等工作。隨著項目建設的穩步推進,在不久的將來,市民乘客即可親身感受這條新線帶來的便捷與舒適。
